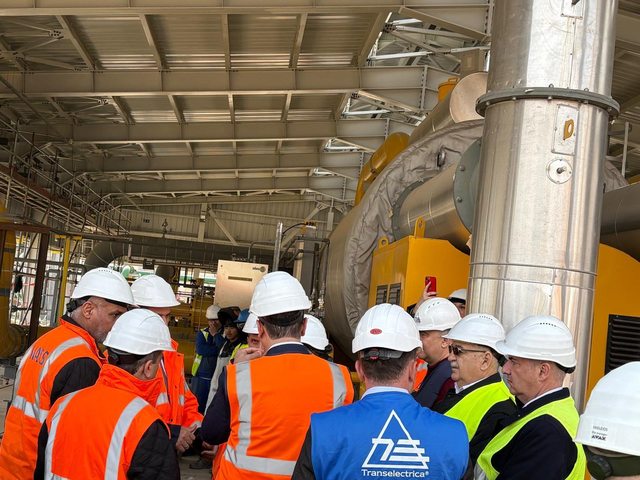

Membri ai Directoratului Transelectrica, alături de reprezentanți ai Transgaz și Mass Global Energy Rom, au efectuat o vizită de lucru la șantierul termocentralei Mintia. Vizita, coordonată de Pavel-Casian Nițulescu, secretar de stat în cadrul Ministerului Energiei, a avut ca scop principal verificarea stadiului lucrărilor și identificarea soluțiilor pentru respectarea termenelor contractuale.
Analiza progresului lucrărilor
Ședința de lucru care a urmat vizitei a fost dedicată evaluării progreselor recente înregistrate în implementarea proiectului, cu accent pe energizarea Turbinei cu Gaz 1 (TG 1). Operatorul sistemului energetic național, Transelectrica, a subliniat importanța mobilizării și cooperării tuturor părților implicate pentru realizarea proiectului strategic. Termenul asumat de Transelectrica, împreună cu asocierea Electrimontaj Cluj – Energobit, pentru finalizarea primei etape, este 15 mai 2026.
Mass Global Energy Rom are de gestionat o serie de provocări pentru energizarea TG1, inclusiv finalizarea lucrărilor din instalația proprie, realizarea testelor necesare, asigurarea personalului autorizat pentru operare și integrarea echipamentelor în sistemul SCADA dispecer. Transelectrica a reiterat convingerea că proiectul va fi finalizat în termenii stabiliți, prin eforturi comune.
Provocări și etapele următoare
Pe lângă finalizarea instalațiilor TG 1, Transelectrica are în derulare o licitație pentru achiziția și montajul unui transformator nou în stația 400/220/110 kV Mintia. Acesta este un pas crucial pentru racordarea noii centrale la rețea. Stația de transformare Mintia este un element vital pentru distribuția energiei generate de noua centrală.
Proiectul de la Mintia reprezintă un efort major de modernizare a infrastructurii energetice. Implementarea acestui proiect va contribui la creșterea capacității de producție a energiei electrice în România. Finalizarea la timp a lucrărilor este esențială pentru asigurarea stabilității sistemului energetic.
Perspectivele centralei mintia
Conform informațiilor furnizate de Guvern, producția de energie electrică a noii centrale de la Mintia este preconizată să înceapă în septembrie 2026. Data este un reper important, evidențiind angajamentul autorităților și al companiilor implicate în realizarea acestui proiect strategic.
